Уведомительный порядок вместо разрешения на строительство частного дома: как это работает и какие риски
Если вы строите жилой дом на участке ИЖС, ЛПХ в границах населённого пункта или садовый дом на садовом участке, в большинстве случаев получать классическое разрешение на строительство уже не нужно. Вместо него действует уведомительный порядок: до начала работ вы уведомляете администрацию о планируемом строительстве, а после завершения — об окончании строительства. Администрация проверяет параметры дома и участка, а затем через Росреестр оформляется кадастровый учёт и право собственности.
На практике это не «строю что хочу и потом зарегистрирую». Уведомительный порядок строительства частного дома остаётся юридической процедурой: нужно проверить вид разрешённого использования участка, градостроительные регламенты, отступы, этажность, высоту, ограничения зон с особыми условиями использования территории. Ошибка на старте может привести к отказу, проблемам с регистрацией, спору с соседями или риску признания дома самовольной постройкой.
Ниже — пошаговый разбор, как работает порядок в 2025–2026 годах, когда уведомление обязательно, какие документы подготовить, как действовать при отказе и какие риски чаще всего недооценивают частные застройщики.
1. Что изменилось: почему вместо разрешения действует уведомление

До реформы частному застройщику для строительства индивидуального жилого дома обычно требовалось разрешение на строительство. Сейчас для объектов ИЖС и садовых домов применяется уведомительная процедура, закреплённая в Градостроительном кодексе РФ. В обиходе её часто называют «упрощённым порядком», но это не означает отсутствия контроля.
Смысл процедуры такой:
- Застройщик заранее сообщает уполномоченному органу, какой дом и где он планирует построить.
- Администрация проверяет, можно ли размещать такой объект на конкретном участке и соответствуют ли заявленные параметры установленным ограничениям.
- Если нарушений нет, застройщик получает уведомление о соответствии либо, при отсутствии ответа в установленный срок, действует с учётом правил о молчаливом согласии.
- После завершения строительства застройщик подаёт уведомление об окончании строительства с техническим планом.
- Дом ставится на кадастровый учёт, а право собственности регистрируется.
Главное отличие от старого порядка — администрация не выдаёт «разрешение на строительство частного дома» в классическом виде. Но по сути уведомление о соответствии выполняет похожую защитную функцию: подтверждает, что на момент проверки заявленные параметры дома не противоречат градостроительным требованиям.
Поэтому вопрос «нужно ли разрешение на строительство дома ИЖС» в 2025 году обычно формулируется так: разрешение не требуется, но требуется уведомление о планируемом строительстве дома и последующее уведомление об окончании строительства частного дома.
2. Для каких домов применяется уведомительный порядок
Уведомительный порядок применяется не ко всем строениям на участке, а к определённым объектам: индивидуальным жилым домам и садовым домам. Это важно, потому что попытка оформить по уведомлению объект, который фактически не является ИЖС или садовым домом, может закончиться отказом.
Индивидуальный жилой дом
Объект ИЖС — это отдельно стоящее здание, предназначенное для проживания одной семьи или одного домохозяйства, без разделения на самостоятельные квартиры или блоки. Для него установлены ключевые ограничения:
- не более трёх надземных этажей;
- высота не более 20 метров;
- здание не предназначено для раздела на самостоятельные объекты недвижимости;
- внутри размещаются жилые комнаты и вспомогательные помещения для бытовых нужд.
Если проект фактически похож на многоквартирный дом, мини-гостиницу, блокированную застройку или объект коммерческого назначения, уведомительный порядок для обычного ИЖС может не подойти.
Садовый дом
Садовый дом строится на садовом земельном участке. Он может использоваться для сезонного пребывания, отдыха и ведения садоводства. В ряде случаев садовый дом можно признать жилым, но это отдельная процедура и не всегда она проходит автоматически.
Для садового дома также важно соблюдать параметры, установленные градостроительными регламентами, правилами землепользования и застройки, ограничениями конкретной территории.
Что не стоит пытаться проводить как ИЖС
Под уведомительный порядок для частного дома не подходят, например:
- многоквартирный дом;
- таунхаус или блокированный дом, если он требует иного правового оформления;
- гостиница, хостел, апарт-объект;
- производственное, складское или торговое здание;
- дом, который по параметрам превышает ограничения ИЖС;
- реконструкция, в результате которой дом перестаёт соответствовать признакам ИЖС.
Если объект нетиповой, лучше до подачи уведомления обсудить его с проектировщиком, кадастровым инженером и юристом по недвижимости. Ошибка в классификации может проявиться уже на стадии регистрации, когда значительная часть денег в строительство вложена.
3. На каких участках можно строить по уведомительному порядку

Перед подготовкой уведомления нужно проверить не только проект дома, но и сам участок. Администрация рассматривает не абстрактный дом, а возможность размещения конкретного объекта на конкретной земле.
Обычно уведомительный порядок применим, если участок имеет подходящий вид разрешённого использования:
- индивидуальное жилищное строительство;
- личное подсобное хозяйство в границах населённого пункта;
- садоводство, если речь идёт о садовом доме или жилом доме, допустимом по правилам территории.

Но одного названия ВРИ недостаточно. Нужно проверить несколько уровней ограничений.
Категория земли и ВРИ
Категория земель и вид разрешённого использования указываются в выписке из ЕГРН. Если участок предназначен, например, для сельхозпроизводства, огородничества, промышленного использования или иных целей, строительство жилого дома может быть запрещено либо требовать изменения ВРИ.
Важно различать садовый и огородный участок. На огородных участках возможности капитального строительства существенно ограничены. Нельзя исходить из логики «сосед построил — значит, и мне можно»: сосед мог строить в другое время, на другом ВРИ, с нарушениями или ещё не регистрировал дом.
ПЗЗ и градостроительный регламент
Правила землепользования и застройки определяют территориальную зону участка и допустимые параметры строительства. В них могут быть установлены:
- минимальные отступы от границ участка;
- предельная высота здания;
- максимальный процент застройки участка;
- минимальная или максимальная площадь участка;
- требования к фасадам в отдельных зонах;
- ограничения по размещению вспомогательных построек.
В разных муниципалитетах требования отличаются. Даже распространённые отступы вроде нескольких метров от границ участка нельзя применять как универсальное правило: точные значения нужно брать из местных ПЗЗ, градостроительного плана земельного участка и действующих норм.
Зоны с особыми условиями использования территории
Отдельная группа рисков — ограничения, которые не всегда очевидны при осмотре участка. Участок может попадать в:
- охранную зону инженерных сетей;
- водоохранную или прибрежную защитную полосу;
- санитарно-защитную зону;
- зону охраны объектов культурного наследия;
- приаэродромную территорию;
- зону подтопления;
- лесные, природоохранные или иные специальные зоны.
Такие ограничения могут запрещать строительство, требовать согласований или ограничивать параметры дома. Перед покупкой участка или началом проектирования стоит получить актуальную выписку ЕГРН и проверить сведения на публичных градостроительных ресурсах региона. В сложных случаях лучше привлечь юриста или градостроительного консультанта.
4. Какие параметры дома проверяет администрация
Администрация не оценивает архитектурную красоту, удобство планировки или качество фундамента. Её задача — проверить юридически значимые параметры: соответствует ли планируемый объект градостроительным ограничениям и можно ли его размещать на участке.
Обычно проверяются:
- вид объекта: ИЖС или садовый дом;
- назначение здания;
- количество надземных этажей;
- высота дома;
- площадь застройки и расположение на участке;
- отступы от границ участка;
- соответствие ВРИ участка;
- ограничения территориальной зоны;
- наличие зон с особыми условиями;
- соблюдение требований исторического поселения, если участок в такой зоне.
Важно понимать: положительный ответ администрации не заменяет инженерный проект. Уведомление о соответствии не подтверждает, что фундамент подходит для вашего грунта, стропильная система выдержит снеговую нагрузку, а перекрытия рассчитаны правильно. Это юридическая проверка параметров, а не техническая экспертиза конструкций.
Если участок расположен на слабых грунтах, склоне, в зоне высокого уровня грунтовых вод, в районе с высокой снеговой или ветровой нагрузкой, нельзя ограничиваться только уведомлением. Нужны инженерно-геологические изыскания, расчёт фундамента и конструктивные решения от специалиста.
5. Документы для уведомления о планируемом строительстве
Уведомление о планируемом строительстве дома подаётся до начала строительных работ. Форму обычно можно получить в администрации, МФЦ или через электронный сервис. В разных регионах интерфейс и дополнительные поля могут отличаться, но общий состав сведений примерно одинаков.
В уведомлении указывают:
- данные застройщика: ФИО, паспортные данные, адрес, контакты;
- кадастровый номер участка;
- адрес или описание местоположения участка;
- сведения о праве на участок;
- вид планируемого объекта: индивидуальный жилой дом или садовый дом;
- параметры дома: этажность, высота, площадь, отступы;
- схему размещения дома на земельном участке;
- сведения о том, не предназначен ли дом для раздела на самостоятельные объекты недвижимости.
К уведомлению обычно прикладывают:
- документ, удостоверяющий личность заявителя;
- правоустанавливающие документы на участок, если сведения не подтягиваются из ЕГРН;
- схему планировочной организации земельного участка или схему размещения дома;
- доверенность, если документы подаёт представитель;
- описание внешнего облика объекта, если участок расположен в границах исторического поселения или зоны с особыми требованиями;
- иные документы, если они прямо требуются для конкретной территории.
На практике полезно заранее подготовить не только формальный комплект, но и рабочую папку по объекту: выписку ЕГРН, градостроительный план земельного участка, фрагмент ПЗЗ, схему с отступами, проектные планы. Это помогает быстро исправлять замечания и не спорить с администрацией «на глаз».
6. Схема размещения дома: почему СПОЗУ нельзя рисовать условно

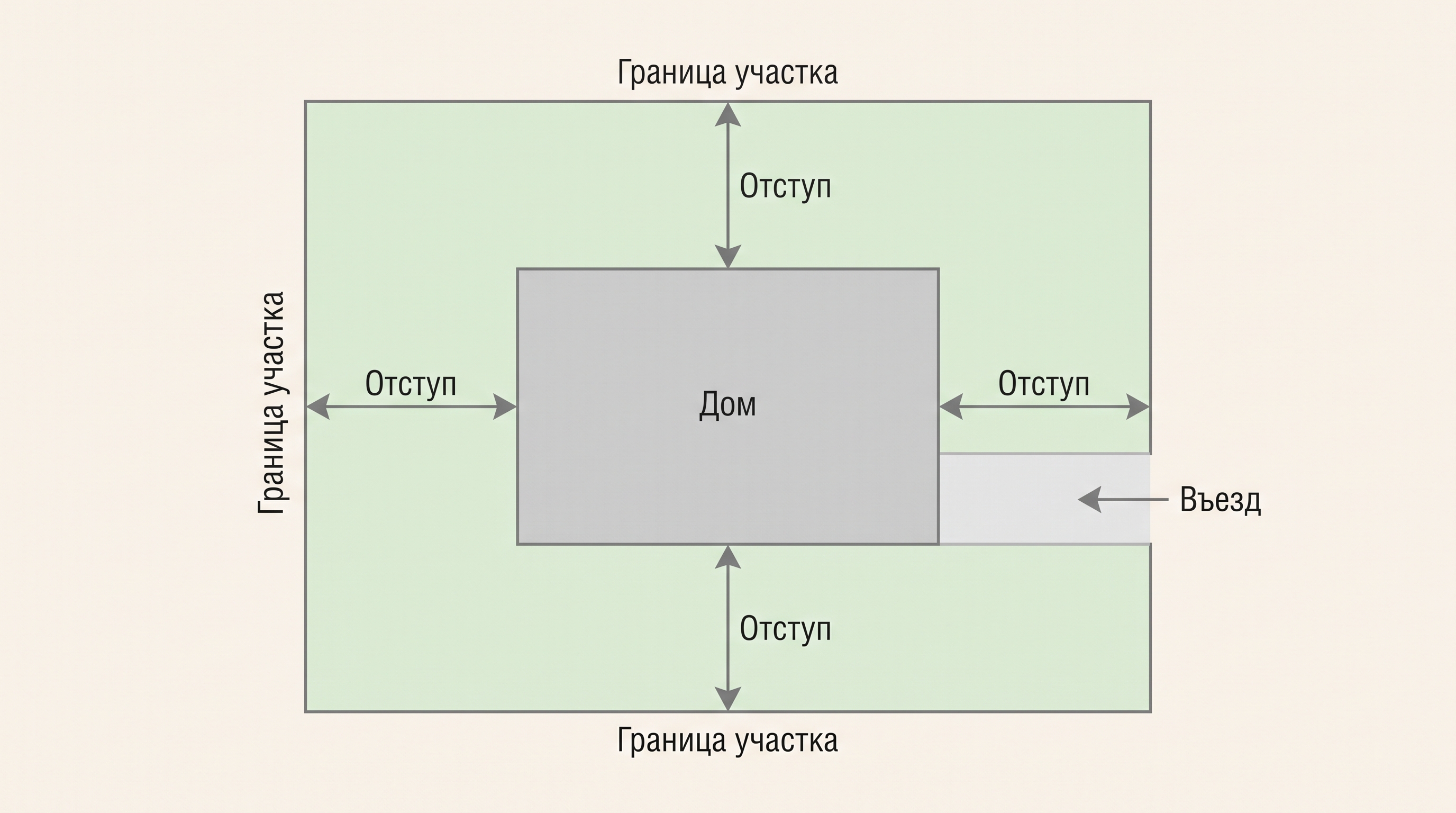

Одна из частых причин проблем — неточная схема размещения дома на участке. Застройщик рисует прямоугольник «примерно здесь», а потом на стройке дом сдвигается, увеличивается терраса, меняется ширина крыльца, появляется навес или пристройка. В результате фактические габариты и отступы отличаются от заявленных.
Схема должна показывать:
- границы земельного участка;
- кадастровый номер или обозначение участка;
- место размещения дома;
- расстояния от дома до границ участка;
- основные габариты пятна застройки;
- существующие капитальные строения, если они есть;
- въезды, проезды и важные элементы участка, если они влияют на размещение.
Если участок простой, прямоугольный, без спорных границ и ограничений, схему иногда готовят самостоятельно. Но при плотной застройке, сложной форме участка, старых межевых спорах, охранных зонах, рельефе или реконструкции существующего дома лучше привлечь кадастрового инженера или проектировщика.
Особое внимание нужно уделить тому, что считается частью дома. Выносные крыльца, террасы, эркеры, навесы, балконы и пристроенные помещения могут влиять на габариты и отступы. Универсального ответа для всех ситуаций нет: многое зависит от конструкции, капитальности элемента и местных требований. Если элемент связан с фундаментом и является частью здания, игнорировать его на схеме рискованно.
7. Как подать уведомление: администрация, МФЦ, Госуслуги, почта

Уведомление о планируемом строительстве можно подать несколькими способами. Выбор зависит от региона, доступности электронных сервисов и того, насколько важно быстро получить подтверждение подачи.
| Способ подачи | Когда удобен | На что обратить внимание |
|---|---|---|
| Лично в администрацию | Нужно сразу уточнить местные требования | Получите отметку о принятии на своём экземпляре |
| Через МФЦ | Удобно для большинства заявителей | Срок может включать передачу документов между МФЦ и органом |
| Через Госуслуги или региональный портал | Удобно при наличии электронной услуги | Проверьте статус заявления и сохраните квитанцию подачи |
| Почтой | Если нет возможности приехать лично | Отправляйте заказным письмом с описью вложения и уведомлением |
При электронной подаче важно не ограничиваться скриншотом заполненной формы. Сохраните подтверждение отправки, регистрационный номер заявления, входящий номер и все вложенные файлы. Если впоследствии возникнет спор о сроках, эти доказательства будут важны.
Если подаёте через представителя, оформите доверенность с правом подачи уведомлений и получения ответов. Для совместной собственности заранее согласуйте, кто выступает заявителем и как будет оформляться право на дом после регистрации.
8. Срок рассмотрения и «молчаливое согласие»
Обычно уведомление о планируемом строительстве рассматривается в течение 7 рабочих дней. Для участков в границах исторических поселений и в некоторых специальных случаях срок и состав проверки могут отличаться, поэтому местные особенности лучше уточнить заранее.
По результатам проверки администрация направляет одно из двух уведомлений:
- о соответствии параметров планируемого строительства установленным требованиям;
- о несоответствии параметров или недопустимости размещения объекта.
Если в установленный срок застройщик не получил отказ, во многих ситуациях это рассматривается как возможность начинать строительство. Но пользоваться «молчаливым согласием» нужно аккуратно. Практически важно:
- убедиться, что уведомление действительно подано в уполномоченный орган;
- иметь подтверждение даты подачи;
- проверить, не пришёл ли отказ в личный кабинет, на электронную почту или почтовым отправлением;
- сохранить все доказательства отсутствия ответа в срок;
- не начинать стройку, если очевидно, что параметры нарушают ПЗЗ или участок не подходит.
Ответное уведомление о соответствии обычно действует ограниченный срок — как правило, до 10 лет. Это означает, что не обязательно закончить дом за один сезон. Но если за это время меняются параметры дома, участок, собственник, градостроительные ограничения или проектные решения, стоит проверить, нужно ли подавать новое уведомление или уведомлять о реконструкции.
9. Причины отказа: когда администрация направит уведомление о несоответствии
Отказ в уведомительном порядке не всегда означает, что строить невозможно вообще. Часто он показывает, что нужно изменить параметры дома, уточнить документы или привести проект в соответствие с правилами.
Типичные причины уведомления о несоответствии:
- ВРИ участка не допускает строительство жилого или садового дома;
- дом превышает допустимую высоту или этажность;
- не соблюдены минимальные отступы от границ участка;
- превышен допустимый процент застройки;
- участок попадает в зону, где строительство запрещено или требует согласования;
- объект не соответствует признакам ИЖС или садового дома;
- схема размещения неполная, противоречивая или не позволяет проверить параметры;
- документы поданы неуполномоченным лицом;
- участок находится в границах исторического поселения, но не представлены нужные сведения о внешнем облике;
- имеются противоречия между данными уведомления и сведениями ЕГРН.
Получив отказ, не стоит сразу начинать строительство «как планировали». Правильный порядок действий:
- Внимательно прочитать основания отказа.
- Сверить их с ПЗЗ, выпиской ЕГРН и градостроительным планом участка.
- Отделить формальные ошибки от реальных запретов.
- Исправить схему, параметры или комплект документов.
- При необходимости получить консультацию кадастрового инженера, проектировщика или юриста.
- Подать уведомление повторно.
Если отказ кажется незаконным, его можно оспаривать. Но судебный спор занимает время и не гарантирует результата. Для частного застройщика часто быстрее и дешевле скорректировать проект, если это возможно без ущерба для безопасности и функциональности дома.
10. Можно ли начинать подготовительные работы до уведомления
Застройщики часто спрашивают, можно ли до ответа администрации расчистить участок, завезти материалы, поставить бытовку, сделать забор или начать земляные работы. Здесь важно различать подготовку участка и строительство объекта капитального строительства.
Относительно безопасные действия до уведомления обычно связаны с организацией площадки:
- уборка мусора и сухостоя;
- временное ограждение участка;
- установка бытовки без признаков капитального строения;
- геодезическая съёмка;
- инженерно-геологические изыскания;
- вынос границ участка в натуру;
- проектирование и сметные расчёты.
А вот работы, которые формируют объект капитального строительства, лучше не начинать до прохождения уведомительной процедуры. К таким работам относятся разработка котлована под фундамент, устройство свай, ленточного или плитного фундамента, возведение стен, монтаж капитальных конструкций.
Риск в том, что при отказе администрации уже выполненные работы могут оказаться расположены не там, иметь недопустимые параметры или относиться к объекту, который нельзя строить на участке. Исправление фундамента или перенос дома обходится несравнимо дороже, чем корректировка схемы на бумаге.
11. Строительство: почему нельзя сильно отклоняться от заявленных параметров
После получения уведомления о соответствии многие воспринимают его как общую «индульгенцию» на строительство. Это ошибка. Администрация согласовала конкретные параметры: местоположение, этажность, высоту, тип объекта, отступы. Если фактически построенный дом отличается, проблемы возникнут на стадии уведомления об окончании и регистрации.
Опасные отклонения:
- дом смещён ближе к границе участка;
- добавлен этаж или увеличена высота;
- увеличено пятно застройки;
- пристроена капитальная терраса, гараж или котельная без отражения в схеме;
- изменено назначение объекта;
- дом разделён на несколько самостоятельных жилых единиц;
- построен не садовый дом, а фактически жилой дом с иными параметрами, не предусмотренными уведомлением.
Небольшие изменения планировки внутри дома обычно не интересуют администрацию, если они не меняют юридически значимые параметры и не нарушают нормы безопасности. Но любые изменения габаритов, высоты, расположения на участке и назначения лучше оценивать до выполнения работ.
Практическое правило: если изменение видно на схеме участка или влияет на сведения технического плана, его нельзя считать несущественным без проверки. Посоветуйтесь с кадастровым инженером до того, как заливать фундамент или заказывать домокомплект.
12. Уведомление об окончании строительства: когда и что подавать
После завершения строительства нужно подать уведомление об окончании строительства частного дома. Делается это не «когда-нибудь перед продажей», а в установленный срок после окончания работ. Обычно ориентируются на один месяц с момента завершения строительства или реконструкции.
К уведомлению об окончании прикладывают:
- технический план дома;
- документы, подтверждающие права на участок, если они не доступны по межведомственному обмену;
- соглашение об определении долей, если участок находится в долевой собственности и дом нужно оформить на нескольких собственников;
- доверенность представителя, если документы подаёт не собственник;
- иные документы, если это требуется в конкретной ситуации.
Технический план готовит кадастровый инженер. Он выезжает на объект или использует результаты обмеров и геодезических работ, описывает фактические параметры дома и формирует электронный документ для кадастрового учёта. На этом этапе вскрываются многие расхождения между заявленным и построенным.
Администрация проверяет уведомление об окончании и сопоставляет построенный дом с ранее заявленными параметрами. Если всё соответствует требованиям, она направляет документы в Росреестр для кадастрового учёта и регистрации права. Если администрация не направила документы, собственник в ряде случаев может обратиться в Росреестр самостоятельно, приложив необходимый комплект.
Важно: пока дом не поставлен на кадастровый учёт и право собственности не зарегистрировано, юридически он не полноценный объект недвижимости для сделок, наследования, залога и многих подключений.
13. Регистрация права собственности: что происходит после уведомления
Финальная цель уведомительного порядка — не просто построить дом, а легально зарегистрировать его в ЕГРН. После положительной проверки уведомления об окончании строительства объект ставится на кадастровый учёт, ему присваивается кадастровый номер, а право собственности регистрируется за владельцем.
После регистрации собственник получает выписку из ЕГРН, где указаны основные характеристики дома:
- кадастровый номер;
- адрес или описание местоположения;
- назначение;
- площадь;
- количество этажей;
- сведения о правообладателе;
- ограничения и обременения, если они есть.
Эта выписка важна не только для продажи. Она понадобится при наследовании, дарении, ипотеке, страховании, подключении некоторых коммуникаций, оформлении адреса, регистрации по месту жительства и решении имущественных споров.
Если построенный дом не соответствует уведомлению, администрация может направить уведомление о несоответствии построенного объекта. Тогда регистрация может быть приостановлена или невозможна до устранения нарушений. Иногда проблему можно решить корректировкой документов, реконструкцией или повторной процедурой. Но если нарушены обязательные отступы, объект находится в запрещённой зоне или превышает допустимые параметры, исправление может быть крайне сложным.
14. Чем грозит строительство без уведомлений

Главный риск строительства без уведомительного порядка — не сам штраф, а неопределённый правовой статус дома. Застройщик вкладывает деньги в фундамент, коробку, кровлю, инженерные сети, отделку, но потом не может зарегистрировать объект или сталкивается с требованием привести его в соответствие.
Возможные последствия:
- отказ или приостановка кадастрового учёта;
- отказ в регистрации права собственности;
- невозможность законно продать, подарить, заложить или разделить объект;
- сложности с подключением газа, электричества, воды, канализации;
- спор с соседями из-за отступов, затенения, водоотведения или пожарных расстояний;
- претензии администрации или контролирующих органов;
- признание дома самовольной постройкой;
- обязанность перестроить, привести в соответствие или снести объект по решению суда.
Самовольной постройкой может быть признан объект, созданный без необходимых прав на землю, без соблюдения установленной процедуры или с существенным нарушением градостроительных и строительных требований. Легализовать такой дом иногда возможно, но это не гарантировано. Чем грубее нарушение — тем выше риск, что легализация окажется невозможной.
Особенно опасно строить без уведомления на участках:
- с неуточнёнными границами;
- рядом с водоёмами;
- в исторических поселениях;
- в охранных зонах сетей;
- в плотной застройке;
- с видом использования, который неочевидно допускает жилое строительство;
- купленных по старым документам без актуальной проверки ЕГРН.
Экономия нескольких недель на уведомлении может привести к потерям, несопоставимым со стоимостью подготовки документов.
15. Частые ошибки частного застройщика
Ниже — практический список ошибок, которые чаще всего создают проблемы при уведомительном порядке.
Ошибка 1. Покупка участка без проверки градостроительных ограничений
В объявлении может быть написано «под ИЖС», но это не заменяет проверку ЕГРН, ПЗЗ и зон с особыми условиями. Перед покупкой участка нужно понять, можно ли на нём построить дом нужной площади, высоты и расположения.
Ошибка 2. Подача уведомления с условными параметрами
Фраза «потом разберёмся на месте» опасна. Если вы не знаете точные габариты, этажность, посадку дома и отступы, уведомление может оказаться формальностью, не защищающей фактическую стройку.
Ошибка 3. Игнорирование отступов и границ
Старые заборы не всегда стоят по кадастровой границе. Если дом привязан к фактическому забору, а не к установленным границам участка, после межевания может выясниться нарушение отступов. Перед строительством желательно вынести границы участка в натуру.
Ошибка 4. Самовольное увеличение дома в процессе строительства
Добавить метр к ширине дома, вынести котельную, пристроить гараж или поднять мансарду кажется мелочью только до технического плана. Если параметры стали другими, кадастровый инженер отразит фактическое состояние, а администрация сравнит его с уведомлением.
Ошибка 5. Позднее обращение к кадастровому инженеру
Кадастрового инженера часто зовут только после завершения дома. Лучше подключить его раньше, особенно если участок сложный. Он поможет понять, какие параметры потом попадут в технический план и где возможны конфликты с уведомлением.
Ошибка 6. Отсутствие инженерного проекта
Юридическое уведомление не заменяет конструктивный расчёт. Для дома на сложном грунте, с тяжёлыми перекрытиями, большой кровлей, панорамным остеклением, подвалом или нестандартной архитектурой нужен проектировщик и, желательно, геология. Иначе объект может быть легален на бумаге, но проблемен технически.
Ошибка 7. Забытое уведомление об окончании
Некоторые строят дом, заселяются и годами не регистрируют его. Потом при продаже, наследовании или подключении коммуникаций выясняется, что юридически дом не оформлен. Чем дольше откладывать, тем выше риск изменения правил, утраты документов и появления расхождений.
16. Реконструкция дома: нужно ли уведомление
Уведомительный порядок применяется не только к новому строительству, но и к реконструкции объектов ИЖС и садовых домов, если в результате меняются параметры, важные для градостроительного контроля.
Уведомление обычно требуется, если вы планируете:
- увеличить площадь дома за счёт пристройки;
- надстроить этаж или изменить высоту;
- изменить габариты здания;
- пристроить капитальный гараж, котельную, террасу или жилой блок;
- изменить конструкцию так, что меняются характеристики объекта в ЕГРН;
- перевести садовый дом в фактически иной объект с новыми параметрами.
Не всякий ремонт является реконструкцией. Замена кровли без изменения высоты, ремонт фасада, перепланировка внутри без изменения несущих конструкций и внешних параметров могут не требовать уведомления. Но граница между ремонтом и реконструкцией зависит от конкретных работ. Если затрагиваются несущие конструкции, меняются габариты, этажность или площадь, лучше получить консультацию проектировщика и кадастрового инженера.
Отдельный риск — старые дома, которые уже стоят на участке, но не зарегистрированы или зарегистрированы с неточными сведениями. Перед реконструкцией такого объекта нужно понять, что именно числится в ЕГРН. Иногда сначала требуется уточнить характеристики или оформить существующий дом, а уже потом подавать уведомление на реконструкцию.
17. Особые случаи: исторические поселения, долевая собственность, ипотека
Есть ситуации, где стандартной инструкции недостаточно.
Исторические поселения и зоны охраны
Если участок расположен в границах исторического поселения или зоны охраны культурного наследия, могут действовать дополнительные требования к внешнему облику дома: силуэту, материалам, цветовым решениям, фасадам, высоте, кровле. В уведомлении могут потребовать описание внешнего вида и дополнительные материалы.
Не стоит считать эти требования формальностью. В таких зонах отказ возможен даже при нормальных отступах и подходящем ВРИ. До проектирования лучше запросить местные требования и привлечь архитектора, знакомого с ограничениями территории.
Долевая собственность на участок
Если участок принадлежит нескольким лицам, вопросы нужно согласовать заранее. Для строительства и регистрации дома могут потребоваться согласия, определение долей, соглашение между собственниками. Конфликт между совладельцами способен заблокировать оформление уже построенного дома.
Ипотека, материнский капитал, подряд
Если строительство финансируется ипотекой, материнским капиталом или по договору строительного подряда, банк, фонд или подрядчик могут требовать дополнительные документы: проект, смету, уведомление о соответствии, подтверждение права на участок, технический план, выписку ЕГРН. Эти требования не заменяют закон, но влияют на практический порядок действий.
До подписания кредитного или подрядного договора проверьте, кто отвечает за подготовку уведомлений, проектной документации, технического плана и исправление возможных отказов.
18. Пошаговый алгоритм для застройщика

Ниже — рабочая последовательность действий, которая помогает не пропустить ключевые этапы.
| Этап | Что сделать | Результат |
|---|---|---|
| 1. Проверка участка | Получить выписку ЕГРН, проверить ВРИ, ПЗЗ, зоны ограничений | Понимание, можно ли строить нужный дом |
| 2. Предварительный проект | Определить габариты, этажность, высоту, посадку дома | Исходные данные для уведомления |
| 3. Схема размещения | Подготовить схему с отступами и пятном застройки | Документ для проверки администрацией |
| 4. Подача уведомления | Подать через администрацию, МФЦ, Госуслуги или почту | Подтверждение подачи и входящий номер |
| 5. Ожидание ответа | Дождаться уведомления о соответствии или окончания срока | Правовое основание начинать строительство |
| 6. Строительство | Строить в заявленных параметрах, фиксировать изменения | Дом без критических расхождений |
| 7. Технический план | Пригласить кадастрового инженера после завершения | Электронный техплан для учёта |
| 8. Уведомление об окончании | Подать уведомление с техпланом | Проверка построенного объекта |
| 9. Регистрация | Дождаться кадастрового учёта и регистрации права | Выписка ЕГРН на дом |
Практический чек-лист перед подачей уведомления:
- участок стоит на кадастровом учёте;
- границы участка уточнены или их положение не вызывает сомнений;
- ВРИ допускает нужный тип дома;
- проверены ПЗЗ и территориальная зона;
- проверены зоны с особыми условиями;
- определены габариты, этажность и высота дома;
- схема показывает реальные отступы от границ;
- учтены крыльца, террасы, пристройки и навесы, если они капитальные;
- заявитель имеет право подавать документы;
- сохранены подтверждения подачи.
Чек-лист перед уведомлением об окончании:
- дом фактически завершён как объект капитального строительства;
- параметры не вышли за пределы уведомления о соответствии;
- кадастровый инженер подготовил технический план;
- адрес или описание местоположения указаны корректно;
- при долевой собственности подготовлено соглашение о долях;
- собраны подтверждения права на участок;
- проверено, кто направляет документы в Росреестр;
- сохранены все ответы администрации.
19. Практические советы, которые экономят время и деньги
-
Проверяйте участок до покупки, а не после. Самый дорогой отказ — тот, который получен уже после сделки с землёй.
-
Не проектируйте дом отдельно от участка. Даже хороший проект может не поместиться по отступам, проценту застройки, подъездам, инженерным сетям и ограничениям зоны.
-
Выносите границы в натуру. Это особенно важно, если забор старый, соседи давно пользуются частью земли или участок имеет сложную форму.
-
Закладывайте запас по отступам. Не ставьте дом впритык к минимально допустимой линии без необходимости. Ошибка геодезии, выступающий элемент или изменение конструкции могут создать нарушение.
-
Фиксируйте проектные изменения письменно. Если подрядчик предлагает «немного увеличить», сначала оцените юридические последствия.
-
Не путайте уведомление с технической безопасностью. Администрация не рассчитывает фундамент и несущие конструкции. Для надёжного дома нужны инженерные решения, особенно на сложных грунтах и в сложном климате.
-
Работайте с кадастровым инженером до окончания стройки. Предварительная консультация часто выявляет проблемы, пока их ещё можно исправить без демонтажа.
-
Храните полный архив документов. Уведомления, квитанции подачи, ответы, схемы, техплан, проект, договоры и переписка могут понадобиться при регистрации, продаже или споре.
-
Уточняйте местные особенности. В разных регионах отличаются электронные сервисы, требования к схемам, порядок взаимодействия с МФЦ, ограничения исторических зон и градостроительные регламенты.
-
Не начинайте капитальные работы при очевидных сомнениях. Если есть спор по границе, непонятный ВРИ, охранная зона или отказ администрации, сначала решайте юридический вопрос.
20. Ответы на частые вопросы
Нужно ли разрешение на строительство частного дома в 2025 году?
Для типового индивидуального жилого дома или садового дома обычно не требуется классическое разрешение на строительство. Вместо него действует уведомительный порядок: сначала подаётся уведомление о планируемом строительстве, после завершения — уведомление об окончании. Но если объект не подпадает под ИЖС или садовый дом, могут потребоваться другие процедуры.
Можно ли построить дом, а потом подать уведомление?
Правильный порядок — подать уведомление до начала строительства. Попытка оформить уже построенный дом повышает риск отказа, приостановки регистрации и спора о самовольной постройке. В отдельных случаях легализация возможна, но рассчитывать на неё как на нормальную схему не стоит.
Что делать, если администрация не ответила за 7 рабочих дней?
Сначала убедитесь, что уведомление принято именно уполномоченным органом, срок действительно истёк, а отказ не направлен через электронный кабинет или почту. Сохраните доказательства подачи и отсутствия ответа. Если участок и параметры не вызывают сомнений, в типовой ситуации застройщик может исходить из возможности строительства, но при спорных обстоятельствах лучше получить письменное разъяснение или консультацию юриста.
Нужно ли уведомление для бани, гаража или сарая?
Уведомительный порядок по статье о планируемом строительстве касается ИЖС и садовых домов. Для вспомогательных построек порядок зависит от их капитальности, назначения, местных правил и необходимости кадастрового учёта. Но даже если отдельное уведомление не требуется, такие постройки должны соблюдать отступы, пожарные и санитарные требования.
Можно ли зарегистрировать дом без технического плана?
Нет, для кадастрового учёта нужен технический план, подготовленный кадастровым инженером. Уведомление об окончании строительства без корректного техплана не приведёт к полноценной регистрации дома.
Если дом меньше заявленного, это нарушение?
Зависит от характера расхождения. Уменьшение площади само по себе обычно менее рискованно, чем увеличение высоты, этажности или приближение к границе. Но фактические параметры всё равно будут сопоставляться с уведомлением и техпланом. Лучше заранее обсудить изменения с кадастровым инженером.
Краткий вывод
Уведомительный порядок строительства частного дома заменил разрешение на строительство для ИЖС и садовых домов, но не отменил градостроительные правила. До начала работ нужно проверить участок, ПЗЗ, ограничения территории, подготовить схему размещения дома и подать уведомление о планируемом строительстве. После завершения — заказать технический план и подать уведомление об окончании строительства.
Самая безопасная стратегия — воспринимать уведомление не как формальность, а как юридическую рамку проекта. Дом нужно строить в тех параметрах, которые заявлены и проверены. Если участок сложный, есть зоны ограничений, спорные границы, реконструкция или нестандартная конструкция, стоит заранее подключить кадастрового инженера, проектировщика, геолога или юриста. Это дешевле, чем исправлять фундамент, спорить с администрацией или пытаться узаконить дом после отказа в регистрации.
